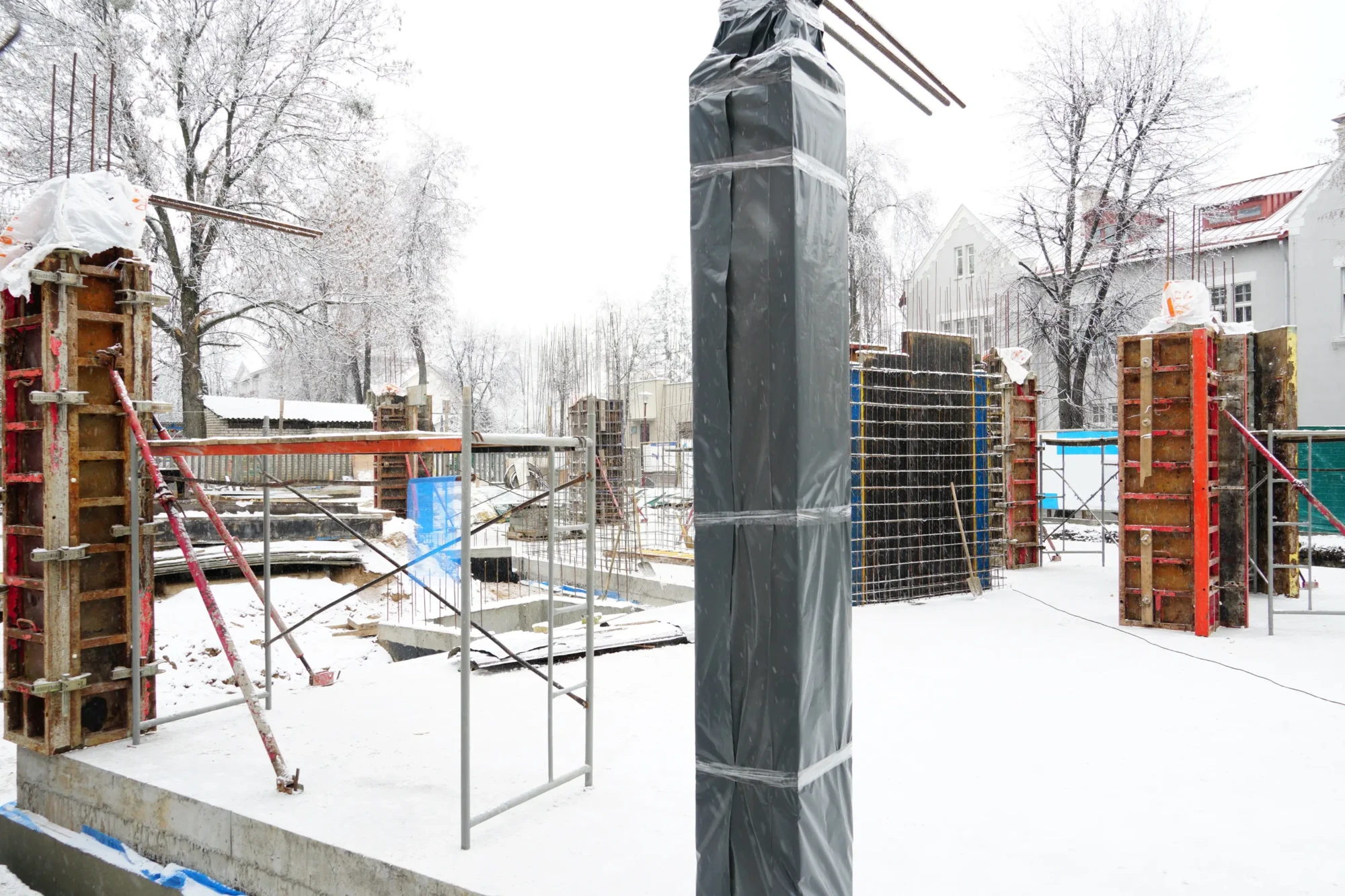

Zima nie zatrzymuje budów – zatrzymuje tylko nierozważne decyzje. Przy odpowiednim planowaniu, właściwych materiałach i kontroli temperatury wiele prac można wykonać w warunkach zimowych bez uszczerbku dla jakości. Problem polega na tym, że granica między „można” a „nie wolno” przebiega w konkretnych stopniach Celsjusza, a nie w kalendarzu. Błędy zimowe rzadko wychodzą natychmiast – ujawniają się wiosną, gdy przychodzi odwilż i beton okazuje się nienośny, tynk odpada, a wylewka pęka.
Temperatura jako parametr wiążący, nie orientacyjny
Większość materiałów budowlanych ma w karcie technicznej podany minimalny zakres temperatur stosowania. To nie są sugestie – to dane laboratoryjne określające warunki, w których reakcje chemiczne zachodzą prawidłowo.
Beton i zaprawy cementowe: minimalna temperatura podłoża i powietrza +5°C. Wiązanie cementu jest procesem egzotermicznym – cement reagując z wodą wydziela ciepło. Przy temperaturach powyżej +5°C ciepło hydratacji jest wystarczające, żeby reakcja przebiegała poprawnie. Przy temperaturze bliskiej 0°C reakcja wyraźnie zwalnia, a przy -5°C praktycznie zatrzymuje się. Woda zamarzająca w strukturze świeżego betonu lub zaprawy niszczy wiązania kapilarno-żelowe i prowadzi do trwałego uszkodzenia – betonu o wyraźnie obniżonej wytrzymałości mechanicznej.
Zaprawy gipsowe i spoiny gipsowe: minimalna temperatura +5°C, w czasie aplikacji i przez co najmniej 24 godziny po niej. Gips jest bardziej wrażliwy na mróz niż cement, bo wiązanie gipsu przebiega przez krystalizację siarczanu wapnia – mróz niszczy kryształy zanim zdążą się uformować.
Kleje do płytek cementowe: minimum +5°C dla podłoża, kleju i płytek, minimum +15°C dla fug epoksydowych. Klej zbyt zimny nie osiąga wymaganej przyczepności i po rozmrożeniu odspaja się od podłoża razem z płytkami.
Farby i tynki akrylowe oraz lateksowe: minimum +5°C, zazwyczaj +8°C w fazie schnięcia. Przy niższej temperaturze emulsja nie tworzy prawidłowej błony i powłoka jest krucha, matowa i nieodporna na zmywanie.
Suchy jastrych z anhydrytu: minimum +5°C. Anhydryt jest szczególnie wrażliwy na wilgoć przy niskich temperaturach – wolno schnięcie przy zimnym, wilgotnym powietrzu sprzyja formowaniu się wytrąceń powierzchniowych.
Kluczowy błąd, który popełniają ekipy i inwestorzy: sprawdzanie temperatury w południe, gdy jest najcieplej, i pomijanie nocnych spadków. Świeżo wylana wylewka lub świeżo wymurowana ściana pozostaje odkryta przez noc, gdy temperatura może spaść do -10°C – i to właśnie te nocne godziny decydują o jakości pracy.
Betonowanie w warunkach zimowych – kiedy jest dopuszczalne
Norma PN-EN 13670 (Wykonywanie konstrukcji z betonu) i zalecenia Polskiego Centrum Badań i Certyfikacji definiują zimowe betonowanie jako realizację przy średniej dobowej temperaturze powietrza poniżej +5°C przez co najmniej trzy kolejne doby.
Betonowanie zimowe jest technicznie możliwe, ale wymaga spełnienia kilku warunków jednocześnie. Mieszankę betonową należy podgrzać do temperatury minimum +10°C przy dowozie na budowę – osiąga się to przez podgrzewanie wody zarobowej lub kruszywa. Podłoże (grunt, szalunek) musi być odmrożone – beton nie może być układany na zamarzniętym gruncie ani w szalunkach z lodem lub śniegiem. Po ułożeniu beton musi być chroniony przed utratą ciepła przez co najmniej 72 godziny – stosuje się maty termoizolacyjne, folie bąbelkowe, ogrzewanie elektryczne oporowe lub nagrzewnice. Ciepło hydratacji wydzielane przez beton pomaga, ale przy dużych powierzchniach i cienkich elementach (wylewki) jest niewystarczające.
Stosowanie domieszek przyspieszających wiązanie i obniżających temperaturę zamarzania mieszanki (środki przeciwmrozowe) pozwala na betonowanie nawet przy -5°C do -10°C, ale wyłącznie w połączeniu z odpowiednim zabezpieczeniem termicznym. Środki przeciwmrozowe nie zwalniają z obowiązku ogrzewania betonu – obniżają jedynie próg zamarzania wody zarobowej.
Fundamenty betonowane zimą wymagają szczególnej uwagi, bo stykają się bezpośrednio z przemarzniętym gruntem. Grunt poniżej głębokości przemarzania (w Polsce 80-140 cm w zależności od strefy) pozostaje niezamrożony i stanowi ochronę termiczną. Jednak dno wykopu może być zamrożone – i wtedy beton układany bezpośrednio na przemarzłym gruncie będzie miał kontakt z lodem, co skutkuje wadliwym wiązaniem w strefie styku.
Murowanie w warunkach zimowych
Norma PN-EN 1996-2 (Eurokod 6, część 2) określa wymagania dla murowania w warunkach zimowych. Przy temperaturze powietrza poniżej +5°C murowanie może być kontynuowane wyłącznie przy użyciu zapraw zimowych (z domieszkami mrozoodpornymi) i przy zabezpieczeniu świeżo wymurowanych odcinków przed działaniem mrozu przez co najmniej 24-48 godzin.
Zaprawa murarska standardowa w temperaturze 0°C wiąże bardzo powoli i nie osiąga wymaganej wytrzymałości przed pierwszym mrozem. Zaprawa zimowa z dodatkiem środków przyspieszających i obniżających temperaturę zamarzania wody zarobowej może być stosowana do -5°C przy dodatkowym zabezpieczeniu. Poniżej -10°C murowanie zazwyczaj nie powinno być prowadzone bez specjalistycznego ogrzewania rusztowań i podgrzewania materiałów.
Świeżo wymurowane odcinki osłania się matami z wełny mineralnej lub folią bąbelkową od góry i od zewnątrz na czas nocnych mrozów. Szczególnie narażone są narożniki i filary, które tracą ciepło szybciej niż długie odcinki muru.
Praktyczny aspekt: bloczki silikatowe i ceramiczne w warunkach zimowych absorpcja wody jest inna niż latem – bloczek nasiąknięty wodą deszczową lub śniegiem może rozmrażać zaprawa od środka po zamurowaniu. Materiały do murowania przechowuj pod dachem lub okryciem z folii.
Tynkowanie, wylewki, glazura – prace mokre zimą
Tynki cementowo-wapienne na zewnątrz budynku w warunkach zimowych są dopuszczone wyłącznie przy temperaturze powyżej +5°C, bez prognozowanego mrozu w ciągu 24 godzin po aplikacji i bez bezpośredniego nasłonecznienia (które przy mrozie powoduje zbyt szybkie wysychanie powierzchniowe przy jednoczesnym zamarzaniu głębszych warstw).
Tynki wewnętrzne zimą wymagają ogrzanego pomieszczenia. Temperatura w czasie aplikacji i schnięcia nie może spaść poniżej +5°C przez co najmniej 7 dni. Ogrzewany budynek musi mieć zamknięte otwory – okna i drzwi – żeby temperatura była stabilna. Ogrzewanie nagrzewnicą gazową (propan-butan) bez odprowadzenia spalin na zewnątrz wytwarza ogromne ilości pary wodnej ze spalania, co paradoksalnie może opóźnić schnięcie tynku zamiast je przyspieszyć. Przy ogrzewaniu budynku do celów tynkowania zalecane są nagrzewnice elektryczne lub olejowe, ewentualnie termowentylatory elektryczne.
Wylewki cementowe i anhydrytowe wewnątrz wymagają tych samych warunków co tynki: minimum +5°C przez cały czas wiązania. Wylewka anhydrytowa jest szczególnie wrażliwa na przeciągi i gwałtowne zmiany temperatury – powodują nierównomierne schnięcie i wypaczanie się posadzki.
Glazura i terakota klejem cementowym w ogrzanym budynku jest możliwa zimą przy stabilnej temperaturze powyżej +10°C. Klej do płytek naniesiony na zimne podłoże (poniżej +5°C) nie uzyska wymaganej przyczepności – płytki odspajają się po kilku miesiącach lub po pierwszym sezonie grzewczym, gdy podłoże pracuje termicznie.
Prace możliwe zimą bez ograniczeń temperaturowych
Instalacje elektryczne są całkowicie niezależne od temperatury otoczenia pod względem jakości wykonania. Jedyne ograniczenie dotyczy kabli i przewodów z PVC, które w temperaturach poniżej -10°C stają się kruche i mogą pękać przy zginaniu. Przy skrajnych mrozach kable prowadzi się po nagrzaniu ich do temperatury roboczej lub pozostawia je w ogrzewanym pomieszczeniu do czasu ułożenia.
Instalacje wodociągowe z rur tworzywowych (PEX, PP, PE) można prowadzić zimą bez ograniczeń, pod warunkiem że rury nie będą narażone na mróz po ułożeniu. Rury miedziane spawane metodą lutowania miękkiego wymagają suchego stanowiska pracy – lutowanie w wilgotnym, mroźnym otoczeniu daje gorsze połączenia.
Prace stalowe – montaż konstrukcji, zbrojenie, spawanie – mogą być prowadzone zimą, ale z uwzględnieniem zmian właściwości stali przy niskich temperaturach. Stale konstrukcyjne S235 i S275 zachowują swoje właściwości do -20°C. Spawanie w temperaturze poniżej -5°C wymaga podgrzewania miejsca spawu i stosowania elektrod dedykowanych do spawania w niskich temperaturach.
Ciesielka dachowa – montaż konstrukcji drewnianej, krokwi, więźby – jest możliwa zimą. Drewno w niskich temperaturach zachowuje swoje właściwości, a łączniki mechaniczne (wkręty, klamry, złącza płytowe) działają normalnie. Jedyną trudnością jest logistyczna – praca na wysokości przy wietrze i lodzie na rusztowaniach wymaga szczególnej ostrożności i BHP.
Zabezpieczenie budowy na zimę – gdy decydujesz się na przerwę
Jeśli budowa zostaje wstrzymana na zimę przy stanie surowym otwartym, kluczowe jest właściwe zabezpieczenie niedokończonych elementów. Nieosłonięty mur ceglany lub silikatowy wchłania wodę deszczową i roztopową, która przy zamarzaniu rozszerza się i rozsadza spoinowanie. Górna krawędź muru powinna być nakryta folią lub papą na szerokość kilkadziesiąt centymetrów z każdej strony.
Strop bez przykrycia zbiera wodę, która zamarzając na powierzchni betonu może uszkodzić górną warstwę. Otwory okienne bez stolarki wpuszczają wodę do wnętrza budynku – przy deszczu lub topnieniu śniegu woda wnika w ściany i fundamenty, co przy kolejnym mrozie powoduje uszkodzenia mechaniczne.
Wyposażenie i materiały budowlane przechowywane na placu budowy wymagają przykrycia wodoszczelną folią lub przechowania w zamkniętym kontenerze magazynowym. Worki z cementem, wapnem i gipsem zawilgocone tracą właściwości wiążące – każdy worek, który „zbrylił się” zimą, nadaje się do wyrzucenia, nie do użycia.
Czy budowanie zimą się opłaca finansowo
Ceny robocizny w sezonie zimowym bywają niższe o 10-20% wobec szczytu sezonu (kwiecień-wrzesień), a dostępność ekip jest znacznie lepsza. To realna korzyść finansowa, ale mająca sens wyłącznie przy pracach, które zimą można wykonać bez kompromisów jakościowych – czyli instalacjach, konstrukcjach stalowych i drewnianych oraz pracach wewnątrz ogrzewanego budynku.
Wykonanie zimą prac mokrych (tynki, wylewki, glazura) z 15% oszczędnością na robociźnie, a potem naprawa odspajających się tynków za pełną cenę – to rachunek, który prawie zawsze wypada na minus. Oszczędność pozorna, kosztowna w skutkach.
